在医疗建筑工程建设中,医用集中供气系统作为生命支持系统,其建设质量与医疗服务安全紧密相关。为帮助相关人员有序推进系统建设,以下从行动步骤、优先级划分、避坑提示三方面,提供可落地的实操指引。

医用集中供气系统建设

一、行动步骤:分阶段推进系统建设
(一)前期准备阶段:明确需求与选型
梳*体种类及应用场景
先对照医疗业务需求,确认需建设的气体系统类型,如中心供氧、中心吸引、压缩空气、二氧化碳、氮气、笑气等系统,同时明确各系统对应的应用区域,包括手术室、ICU、抢救室、普通病房、高压氧仓等,确保气体供应覆盖关键医疗场景。
确定气源储备与选型
按照 “气源备用量不低于 3 天” 的要求,结合医院规模、日均气体消耗量,规划气态或液态气源的储备方案。在氧源选型上,综合评估 PSA 制氧机(前期投入成本较高,后期需专人维护)、液氧(气源品质有*,供应安全可靠,调峰能力强,国内医院应用经验较多)、氧气瓶三种类型的适配性,选择符合自身运营需求的氧源。
筛选核心设备与材料
针对不同系统筛选核心设备,如中心吸引系统的真空泵(往复式、液环式、油润滑滑片式,需结合占地、噪音、维护需求选择),压缩空气系统的压缩机(目前医院应用较多的喷油螺杆式机组,需考虑后续干燥过滤设备负荷);管道材料方面,区分总管、分支管、病房支管的材质要求,如中心吸引系统总管与分支管可用镀锌钢管,病房支管可采用紫铜管和不锈钢管。
(二)中期安装阶段:规范施工流程
施工前预处理
所有管道、阀门、三通、弯头、活接头和终端接头安装前,需完成两项关键检查:一是气密性检查,可充 0.2MPa 压缩空气置于水中保压 5 分钟(无泄漏为合格),或采用抽真空方式(5 分钟内真空表无变化为合格);二是管道清洁,内部需清洗并吹干,用白绸布检查无污点后方可安装,同时确保管材表面无超规定的机械损伤和严重锈蚀,弯管成型无明显压扁。
分系统按标准安装
中心供氧系统:依次安装氧源、减压装置(配恒压控制)、安全报警装置(声光电子型)、输送管道及终端(自封插拔或接头式)。管道穿墙需设保护管且管内无接头,与导电线路电缆不共架敷设、不交叉接触,与燃气、燃油管不共设管道井,确需共架时保持 0.5m 管距且共架段无阀门及接头,穿墙壁或地板需敷套管。
中心吸引系统:组装真空泵、双重细菌过滤器、不中断气流可更换控制器、污物接受器、真空缓冲罐,连接输送管道。管道安装横平竖直,坡度不小于 3‰,穿墙或地板的套管内无焊缝和接头,隐蔽工程管道检验合格后再进入下道工序。
其他气体系统(笑气、氮气、二氧化碳等):管道尽量走直线、少拐弯,用 U 型螺栓固定在角钢支架上(支架单独设置,不与其他管道共架),与燃气管、腐蚀性气体管距离大于 1.5m 且有隔离措施,与电线管道平行距离大于 0.5m、交叉距离大于 0.3m(空间不足时做绝缘防护)。不锈钢管采用氩弧焊接(焊丝用 10CR18NI19),管道与支架接触处做绝缘处理,各段管道连接处保证良好导电性(必要时用搭铁线连通),金属管道做静电接地。
分段检验与隐蔽工程验收
安装过程中,各系统管道需分段进*密性检查:管内充入 0.2MPa 压缩空气持续 10 分钟,在各连接处涂中性肥皂水,无泄漏为合格。安装在建筑隐蔽工程中的管道,必须经检验合格后,方可开展下一道工序施工。
(三)后期调试与收尾阶段
设备与系统调试
启动各系统核心设备(如制氧机、真空泵、压缩机),测试运行状态,检查气体压力、流量是否稳定,安全报警装置是否灵敏,终端气体输出是否正常。针对汇流排所在的气瓶间及控制间,调节室温至 10℃~38℃,确保环境符合设备运行要求。
接地与标识完善

完成所有金属管道的接地处理:氧气管道接地电阻小于 100Ω,中心吸引系统接地电阻小于 10Ω,进入手术室的金属管道接地电阻不大于 4Ω,其他区域金属管道接地电阻不大于 100Ω。在气体导管末端和支架处涂油漆标记(按代号表涂色圈),标记距管端约 50mm,便于区分气体类型。

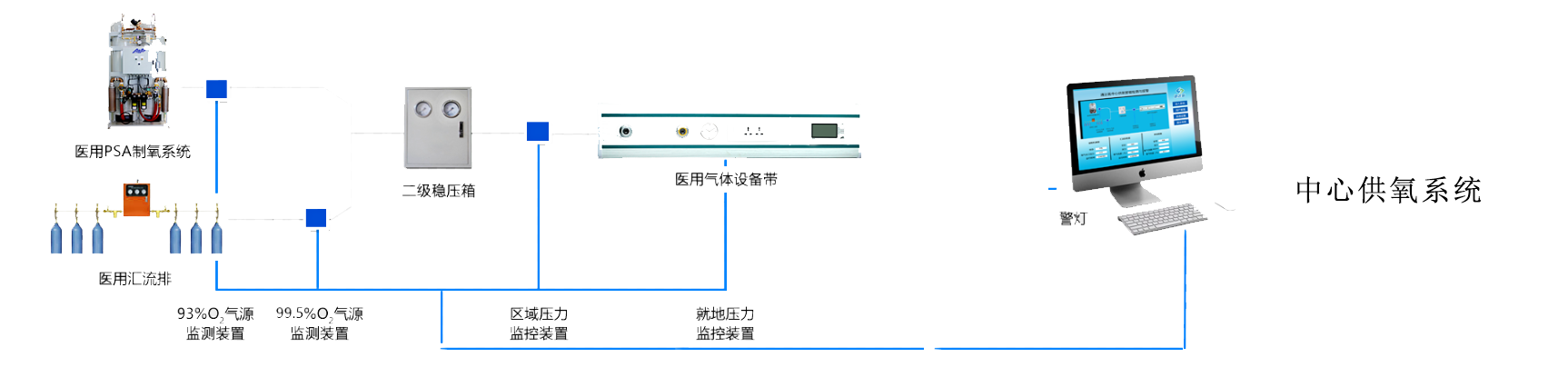

医用气体工程

空瓶管理与维护交底
明确使用后空瓶的管理要求:保留 0.1MPa 以上余压,避免空瓶内进入杂质影响后续使用。同时,整理设备维护资料,向医院运维人员交底日常维护要点,如 PSA 制氧机的专人维护、液环式真空泵的循环水补充与水分离器清理等。
二、优先级划分:聚焦关键环节与风险点
(一)高优先级:*安全与核心功能
气源储备与安全防护
优先确保气源备用量达标(不低于 3 天),避免因气源不足影响医疗救治;同时优先完成安全报警装置、接地系统的安装与调试,降低气体泄漏、静电击穿等安全风险,这是系统运行的基础*。
核心系统安装与检验
中心供氧、中心吸引系统作为直接支持患者救治的核心系统,其安装质量与检验工作需优先推进,尤其是管道气密性检验和隐蔽工程验收,需严格把控,避免后期出现泄漏问题难以整改。
(二)中优先级:规范施工与设备适配
管道安装合规性把控
在核心系统优先推进的基础上,同步规范其他气体系统的管道安装,重点关注管道间距、防护措施(如绝缘、隔离)、焊接质量(不锈钢管氩弧焊)等,确保符合施工标准,减少后期运行隐患。
设备选型优化
结合医院长期运营需求,在前期选型阶段,对真空泵、压缩机等设备的性能(噪音、能耗、维护难度)进行对比,优先选择适配自身场地条件与运维能力的设备,避免因设备与实际需求不匹配导致后期运营成本增加。
(三)低优先级:细节完善与资料整理
在系统安全运行与核心功能达标后,再推进标识完善、维护资料整理、空瓶管理流程细化等工作,这些环节可在调试阶段同步完成,确保整体建设流程有序收尾。
三、避坑提示:规避常见问题与风险
(一)前期选型与准备阶段
避免气源选型盲目跟风
不盲目选择市场上应用较多的氧源类型(如液氧),需结合医院规模、日均用氧量、后期维护能力综合评估,例如小型医院若运维人员不足,需谨慎选择需专人维护的 PSA 制氧机,防止后期因维护不到位影响运行。
不忽视材料与附件质量
避免采购表面有机械损伤、锈蚀的管材,或未通过气密性检查的阀门、接头,此类配件易导致后期管道泄漏,增加安全风险与维修成本,采购时需要求提供合格证明并现场抽样检查。
(二)中期安装阶段
防止管道安装违规操作
避免氧气管道与导电线路交叉接触、与燃气管共架且未保持安全距离,此类操作可能因漏电火花击穿管道引发事故;同时杜绝隐蔽工程管道未检验就覆盖,需留存检验记录,便于后期追溯。
规避气密性检验流于形式
不简化分段气密性检验流程,例如缩短压缩空气保压时间、未在所有连接处涂肥皂水检查,需逐段、逐点排查,确保无泄漏,防止微小泄漏长期积累引发安全问题。
(三)后期调试与运维阶段
避免接地电阻不达标
接地施工后需用专业设备检测接地电阻,不凭经验判断是否合格,尤其是手术室金属管道,需确保接地电阻不大于 4Ω,防止静电积累引发安全事故。
不忽视空瓶余压管理
使用后的空瓶需严格保留 0.1MPa 以上余压,避免因空瓶无余压导致空气、杂质进入,下次充装时影响气体纯度,进而对医疗使用造成不良影响。
联系方式
  • 地址:

    中国山东日照莒县夏庄镇

  • 电话:

    18363377886

  • 邮箱:

    18363377886@163.com

  • 工作时间

    上午8点-下午21点

关于我们
产品与服务
客户案例

扫一扫微信聊

日照天益净化工程有限公司(183-6337-7886)是一家中心供氧系统,医用气体厂家,主要产品有医用中心供氧系统,医用气体系统,洁净手术室装修,医用制氧机,层流手术室净化,医用气体工程等.产品远销新疆,西藏,青海,重庆,四川,贵州,云南,海南,湖北,湖南等地。
日照天益净化工程有限公司版权所有@2025-2026
