手术室净化工程的基本要求

点击:日期:2025/12/7
手术室净化工程的基本要求(含本地企业适配建议)
手术室净化工程是*医疗手术安全、降低感染风险的核心基础设施,其要求需覆盖空气净化、环境控制、材料选择、流程规范等多维度,以下从 6 大核心板块展开详细说明,内容兼顾行业标准与本地医疗场景适配性及医疗工程企业的参考依据:
一、空气净化系统:核心指标与合规要求
空气净化是手术室净化工程的核心,需通过 “过滤 - 换气 - 压差控制” 三重机制,实现微生物与颗粒物的精准管控,具体要求如下:

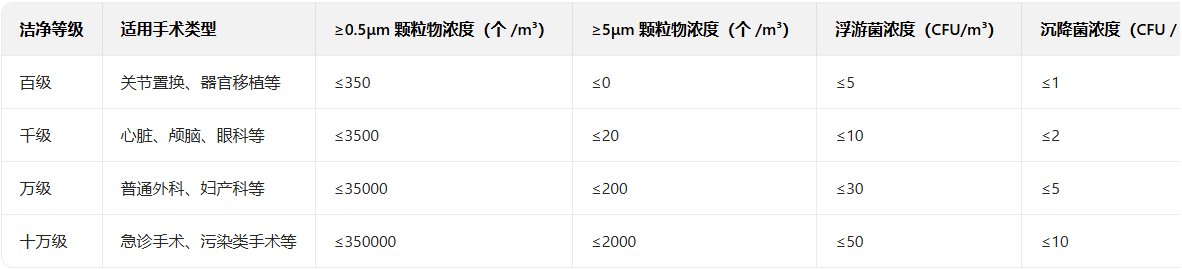

洁净度分级明确:需严格遵循《医院洁净手术部建筑技术规范》(GB 50333-2013),按手术类型划分洁净等级,不同等级对应不同的颗粒物与微生物控制标准(数据可直接用于工程方案说明):

气流组织科学:需根据洁净等级设计气流形式,避免局部涡流导致污染积聚:
百级手术室:采用 “垂直层流”(气流从天花板垂直向下,经地面回风),确保手术台区域气流均匀、无死角;
千级及以下手术室:可采用 “水平层流” 或 “乱流”,但需保证关键区域(如手术台、器械台)的气流优先覆盖。
换气次数达标:不同洁净等级需满足*换气次数要求,且新风量需≥30m³/(h・人),确保室内空气新鲜度:
百级:≥50 次 /h;
千级:≥25 次 /h;
万级:≥15 次 /h;
十万级:≥10 次 /h。
二、环境参数控制:温湿度、压差与照明
手术室环境参数需稳定在适宜范围,既要*医护人员操作舒适度,也要避免影响手术效果与设备运行:
温湿度精准调控:
温度:手术区温度保持在 22℃-25℃,辅助区(如走廊、准备间)可略低(20℃-22℃),避免医护人员因温差导致不适;
相对湿度:控制在 40%-60%,湿度过高易滋生细菌、导致器械生锈,湿度过低则可能引发静电、影响伤口愈合。
压差严格管理:通过新风与回风的风量差,维持手术室与相邻区域的合理压差,防止污染空气倒灌:
洁净手术室对非洁净区:正压≥10Pa;
污染手术室(如感染手术间)对相邻区域:负压≥5Pa,确保污染物不扩散;
同一洁净区内,不同等级房间:高等级房间对低等级房间正压≥5Pa。
照明与噪声控制:
照明:手术区平均照度≥500lux,辅助区≥300lux,且需配备应急照明(照度≥100lux),避免手术中光线不足影响操作;
噪声:手术室室内噪声≤50dB(A),通风系统、设备运行噪声需通过消声处理控制,防止噪声干扰医护人员沟通与手术专注度。
三、材料选择:耐腐蚀、易清洁、低污染
手术室地面、墙面、天花板及设备的材料选择,需兼顾 “洁净性、耐用性、安全性”,避免因材料特性引发污染风险:
地面材料:需选择防滑、耐磨、耐腐蚀、易清洁的材质,如 PVC 卷材、环氧树脂自流平地面,且接缝需无缝处理(或采用圆弧过渡),防止积尘、积水;
墙面与天花板材料:优先选用不锈钢板、彩钢板(需符合医疗级标准)或防霉涂料,表面需平整、光滑、无裂缝,且具备一定*性能,避免细菌附着;
辅助材料:门窗需采用密闭性好的钢化玻璃(配密封胶条),手术室内的插座、开关、灯具等需嵌入式安装,减少凸起结构,降低积尘风险;器械柜、药品柜需选用不锈钢材质,便于消毒清洁。
四、设备与设施配置:专业、合规、适配
手术室净化工程需配套专业医疗设备与辅助设施,确保手术流程顺畅、安全:
核心净化设备:
空气过滤器:需配备初效(G4)、中效(F8)、*(HEPA,H13 级及以上)三级过滤系统,*过滤器需安装在风口末端(如天花板出风口),且定期检测、更换(建议每 1-2 年更换一次,具体根据使用频率调整);
空调系统:需采用医用专用空调,具备温湿度精准控制、杀菌(如紫外线杀菌、静电除尘)功能,且机组需独立设置,避免与其他区域空调交叉污染。
辅助设施:
手术台:需具备升降、倾斜调节功能,台面材质耐腐蚀、易消毒,且与地面、墙面保持合理距离(便于清洁);
净化工作台:用于器械消毒、药品配置,需符合局部百级洁净要求;
排水系统:手术室内地漏需采用防返溢、防污染设计(如带水封的洁净地漏),且排水管道需单独设置,避免与其他区域管道连通。
五、流程与管理:全周期合规运维
手术室净化工程的效果需通过规范的日常管理与定期维护*,避免因运维不当导致净化失效:
人员管理:医护人员、施工人员进入洁净区需遵循 “更衣 - 洗手 - 消毒 - 风淋” 流程,避免带入外部污染物;洁净区内禁止佩戴首饰、涂抹化妆品,减少微生物来源。
清洁消毒:
日常清洁:采用 “从洁净区到非洁净区、从高处到低处” 的顺序,使用专用清洁工具(如无尘布、*拖把),清洁剂需选择医用级、无残留产品;
定期消毒:每周对空气过滤器、空调机组进行检查,每季度进行一次全面洁净度检测(可委托临沂、日照本地第三方检测机构,确保数据合规)。
应急处理:制定净化系统故障应急预案(如备用空调启动、临时消毒措施),避免因设备故障导致手术中断或感染风险升高。
六、本地适配建议
气候适配:夏季高温高湿、冬季寒冷,需在空调系统中增加*模块(夏季)与保温措施(冬季),避免温湿度波动超出标准范围;
企业合作:选择本地具备《医疗专项工程资质》的施工企业(如),便于后期维护响应(建议 2 小时内到场处理故障);
合规备案:工程完工后需向当地卫健委提交《洁净手术室验收报告》,并通过第三方检测(检测项目需包含洁净度、压差、微生物浓度),确保符合《医院感染管理规范》要求。
联系方式
  • 地址:

    中国山东日照莒县夏庄镇

  • 电话:

    18363377886

  • 邮箱:

    18363377886@163.com

  • 工作时间

    上午8点-下午21点

关于我们
产品与服务
客户案例

扫一扫微信聊

日照天益净化工程有限公司(183-6337-7886)是一家中心供氧系统,医用气体厂家,主要产品有医用中心供氧系统,医用气体系统,洁净手术室装修,医用制氧机,层流手术室净化,医用气体工程等.产品远销新疆,西藏,青海,重庆,四川,贵州,云南,海南,湖北,湖南等地。
日照天益净化工程有限公司版权所有@2025-2026
